中國抽水蓄能電站裝機規模已達世界第一分享到:
香港新聞網5月3日電 據央視新聞2日報道,當前,中國抽水蓄能電站設計施工、裝備製造、運行管理全產業鏈已達世界領先水平,將進一步優化抽水蓄能建設節奏,以超前的規劃儲備匹配新能源發展需求。 數據顯示,截至2024年底,中國抽水蓄能電站投產總規模達5869萬千瓦;全中國核准在建總規模約2億千瓦。預計2025年抽水蓄能新增投產規模約800萬千瓦;到“十四五”末,抽水蓄能總裝機規模達到6600萬千瓦左右。

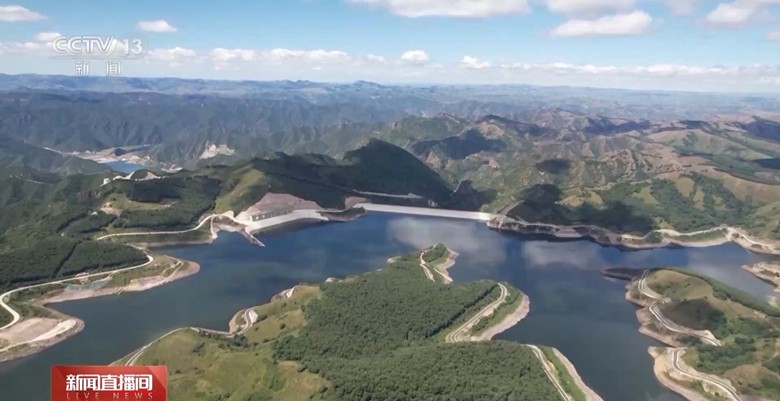

央視新聞報道截圖(下同) 中國電建集團北京勘測設計研究院有限公司總工程師 王可:當前中國抽水蓄能電站裝機規模世界第一,建設運營管理能力和設計施工、設備製造水平均處於世界前列。地域分布也從中國東部發達地區向中國西部發展,服務對象從傳統的電網向新能源基地和特定電源點延伸,應用場景呈現多元化的趨勢。
抽水蓄能電站從規劃到投產需5~8年,遠長於新能源電站1~2年的建設周期。根據中國國家能源規劃,到2035年,全中國抽水蓄能需求規模將達4億千瓦。 考慮未來中國電力系統負荷和電源結構,尤其是新能源發展規模,專家表示,需建立“開工一批、核准一批、儲備一批”的滾動開發機制,確保儲能調節能力與新能源發展“同頻共振”。
中國水電水利規劃設計總院專家委員會委員 萬文功:開工一批、核准一批、儲備一批的做法,是滾動滿足電力系統需要的一種很好的措施。下一步要建立定期的檢查機制,確保項目盡早建成,發揮效益,并開展後續的2040年的需求、資源調查和選點規劃的工作,為國家持續發展抽水蓄能提供資源保障。(完) 【編輯:豐悅】
|
